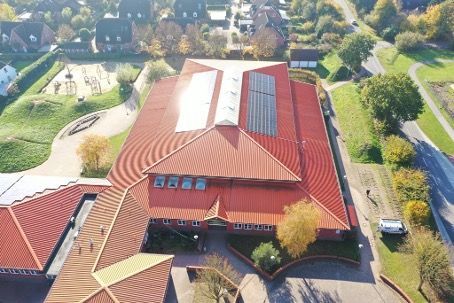

Strom: Zu 97% autark im April

Im letzten Durchblick haben wir über die Errichtung der PV-Anlage im Oktober 2024 auf dem Sporthallendach berichtet. Die Anlage ist seit über einem halben Jahr in Betrieb, so dass man monitoren kann, ob die Erwartungen erfüllt werden. Sie werden erfüllt.
So wurden im März 2025 87% des benötigten Stroms für die Grundschule und die Sporthalle durch die PV-Anlage erzeugt. Im April betrug dieser Wert 97%. Leider ist die Netzeinspeisung durch den Stromnetzbetreiber SH-Netz GmbH technisch noch nicht freigegeben, obwohl die Gemeinde hierfür schon eine schriftliche Zusage im Dezember 2023 bekommen hat. Die Anlage befindet sich also momentan im gedrosselten Betrieb und könnte nach Freigabe deutlich mehr Strom erzeugen.
Eckdaten der PV-Anlage: installierte Leistung von ca. 80kWp, Batterie mit 30 kWh, erwartete Jahreserzeugung von ca. 70.000 kWh
